智能制造项目管理PMO规划解决方案:PMO交付计划与生命周期、PMO核心职能与11大交付内容、PMO设计原则与实施保障
企业PMO通过“统一领导、协同执行”机制,在16个月内搭建并运营项目群管理中枢,以标准化流程、资源统一调配和全过程监控为核心,实现战略落地、风险可控、质量保障与变革推动,最终支撑供应链、精益运营、数字化工厂等重大项目群高效落地并持续改进。

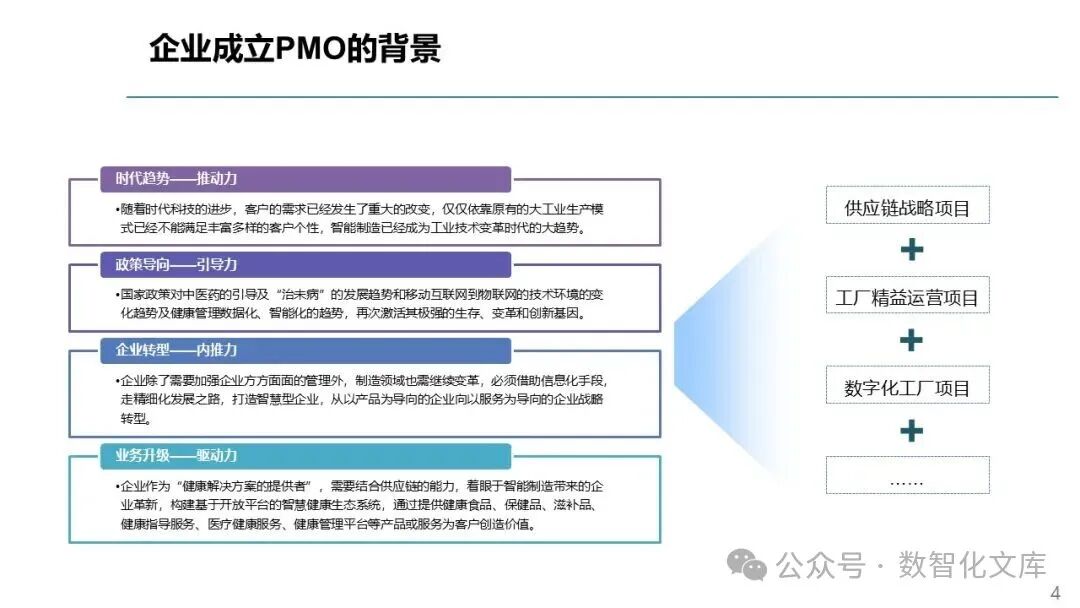

一、企业成立PMO的背景与意义
背景:
-
企业同时推进多个重大项目(如供应链战略、工厂精益运营、数字化工厂等),项目数量多、复杂度高,缺乏统一协调机制。
-
项目之间资源冲突、目标不一致、进度难以统一控制,急需建立统一的项目治理平台。
战略意义:
-

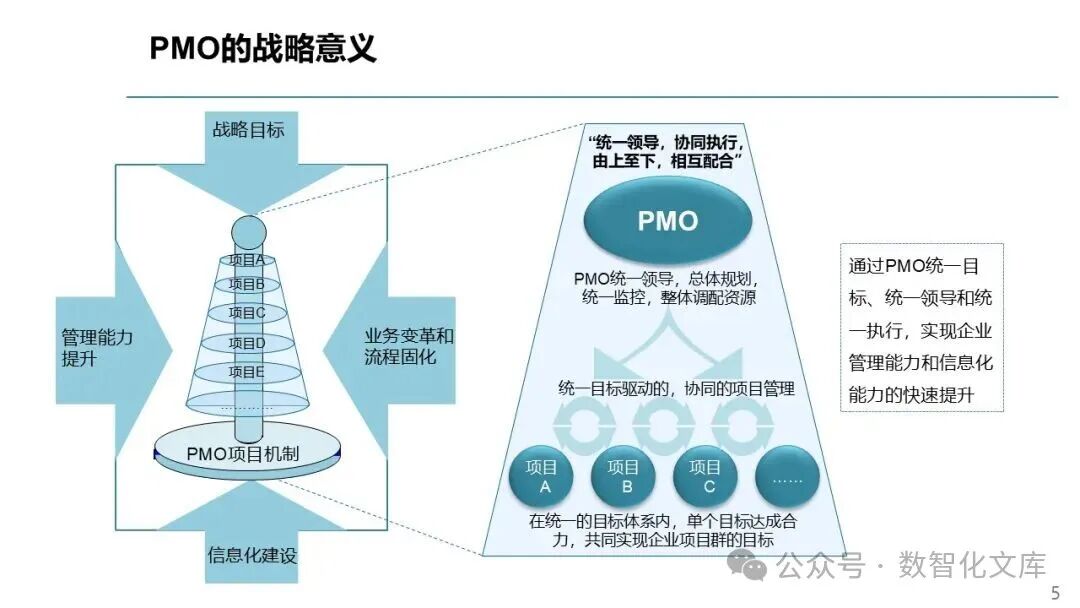

统一领导、协同执行:通过PMO实现项目群的统一规划、统一监控、资源统一调配。
-
提升管理能力:推动企业管理标准化、流程化、信息化。
-
支撑业务变革与战略落地:确保项目目标与企业战略一致,推动组织变革。
二、PMO交付计划与生命周期

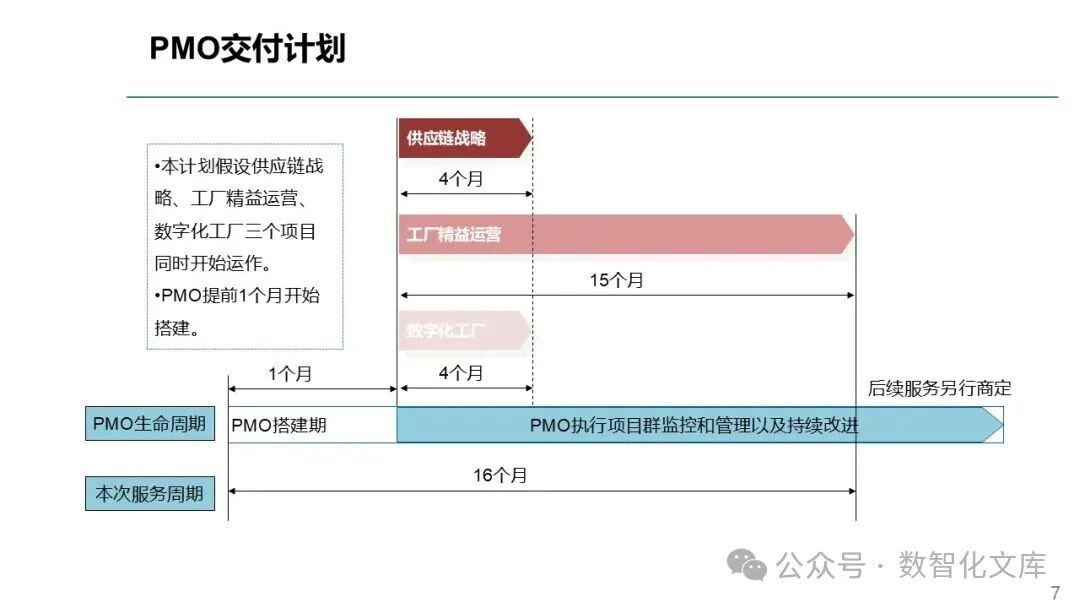

生命周期总览(共16个月):
|
阶段 |
时间 |
内容 |
|---|---|---|
|
PMO搭建期 |
第1个月 |
组建团队、制定制度、标准化模板 |
|
项目群执行期 |
第2~15个月 |
项目群监控、资源协调、问题处理、绩效分析等 |
|
持续改进期 |
第16个月起 |
优化流程、知识沉淀、能力提升(后续可扩展) |
关键交付物:
-
制度类:PMO制度与章程、标准化模板
-
报告类:项目群/项目周报、月报、特殊事件报告

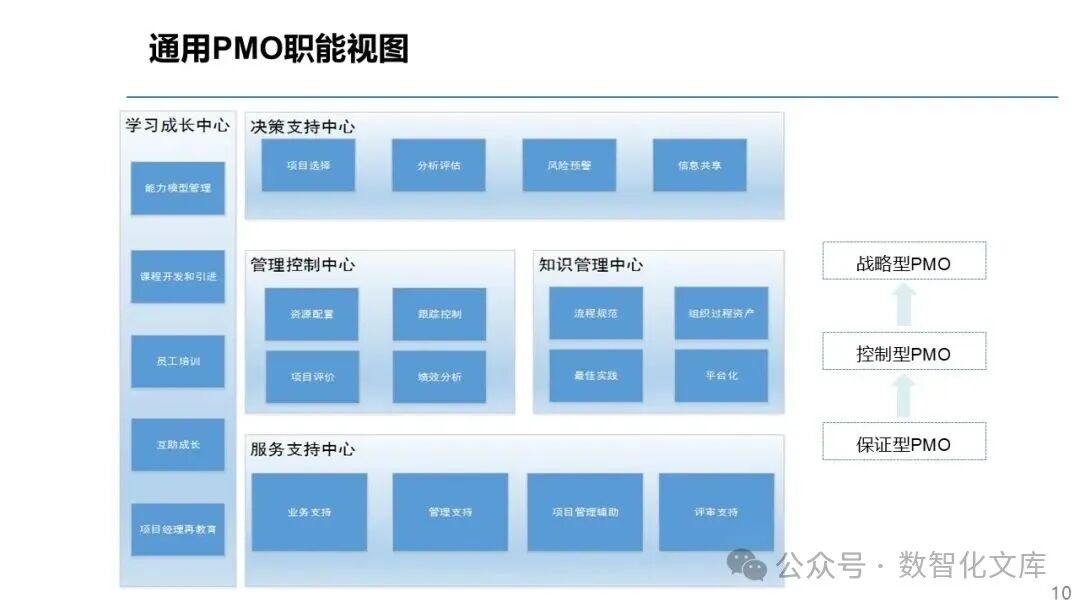

三、PMO核心职能与详细交付内容

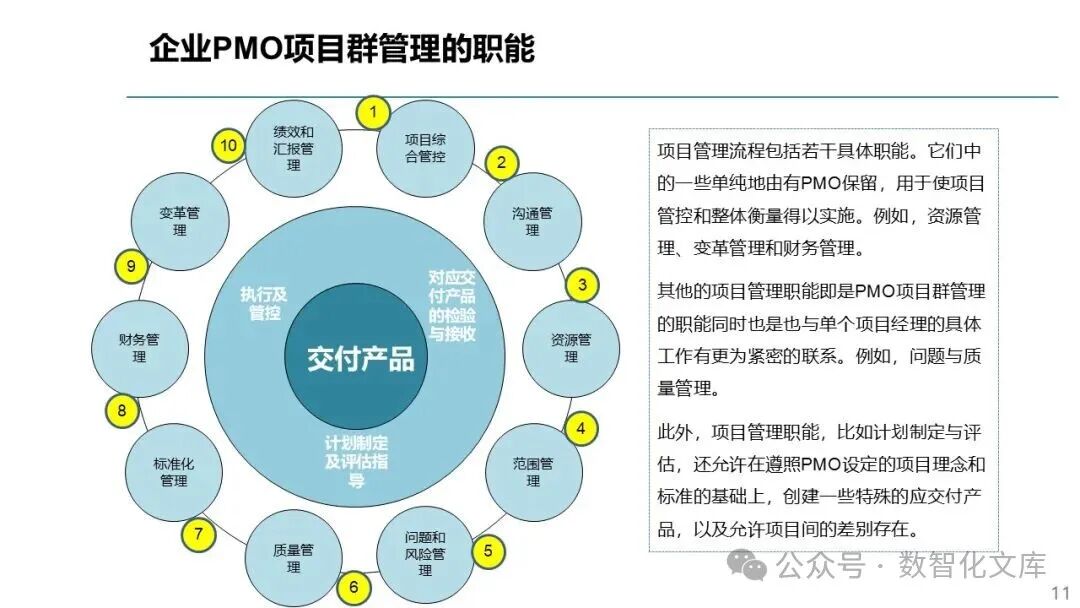

PMO覆盖11大职能模块,实现项目群全过程管控:
|
职能模块 |
核心内容 |
|---|---|
| 综合管控 |

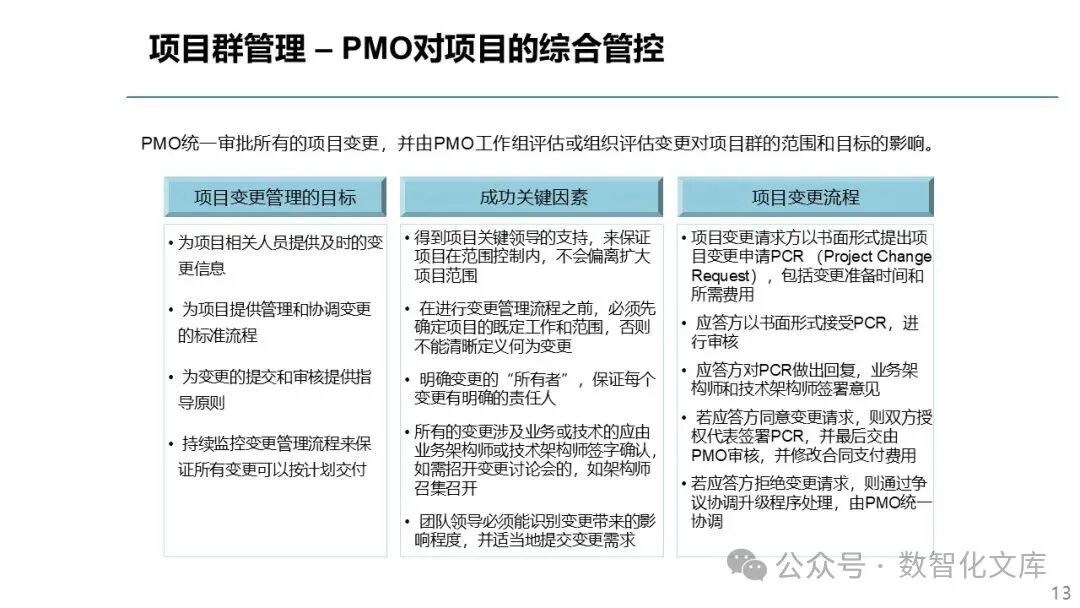

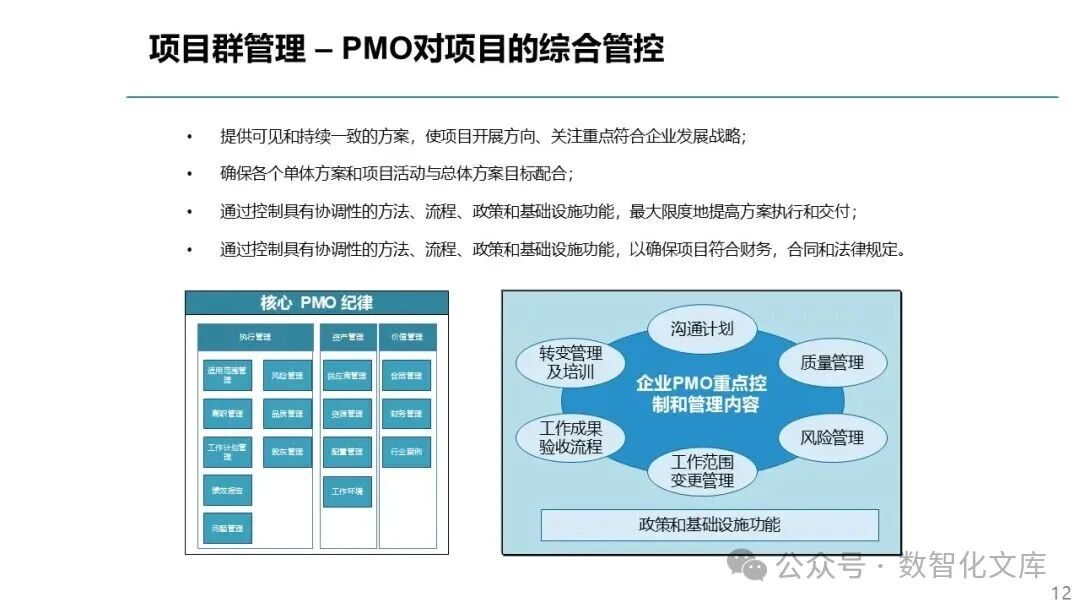

统一项目方向与战略目标对齐,协调项目群执行 |

| 范围管理 |
建立需求基线,严控变更,防止范围蔓延 |
| 进度管理 |
制定计划、监控进度、识别偏差并纠偏 |

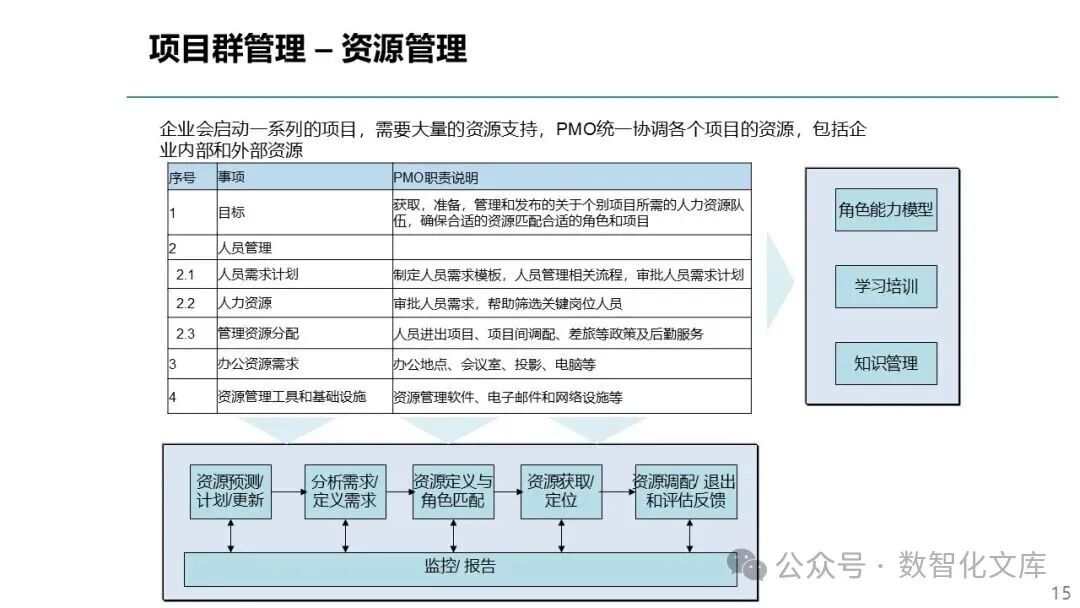

| 资源管理 |
统一人力、物资、设备资源调配与优化 |

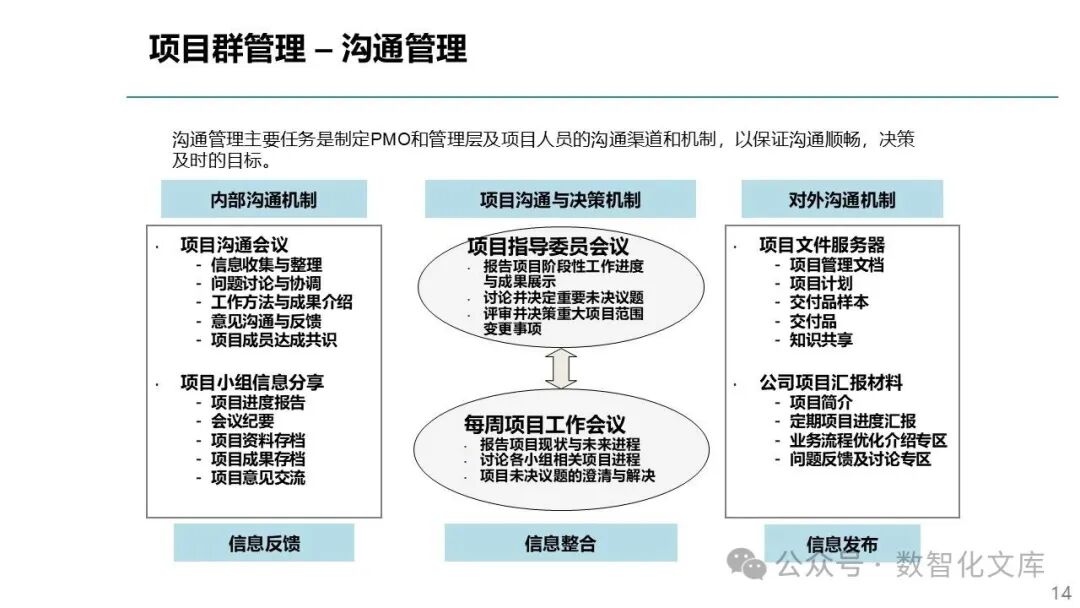

| 沟通管理 |
建立例会机制、信息发布机制、决策机制 |

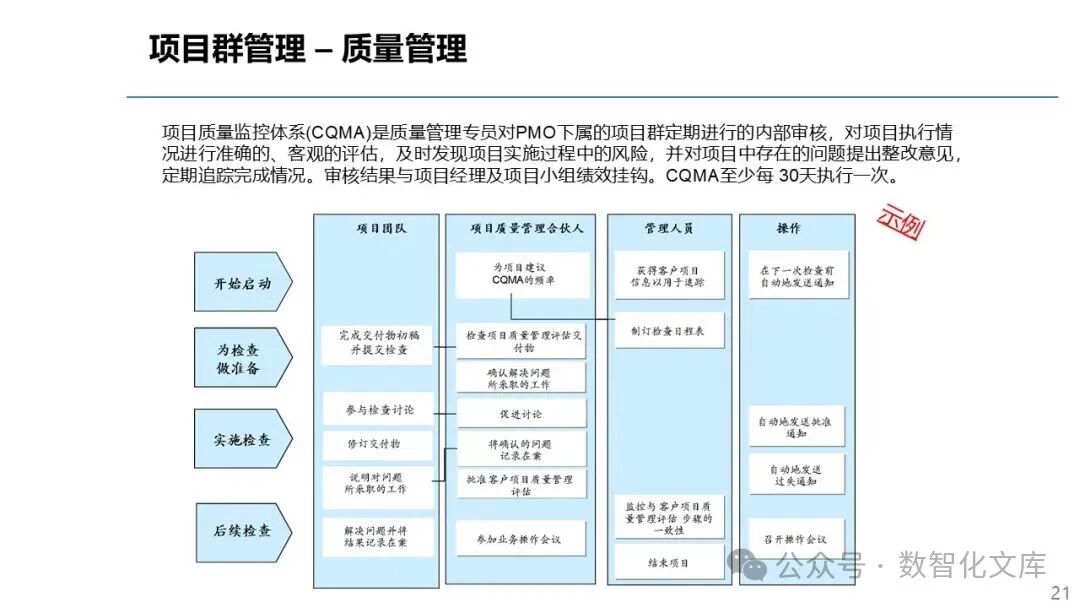

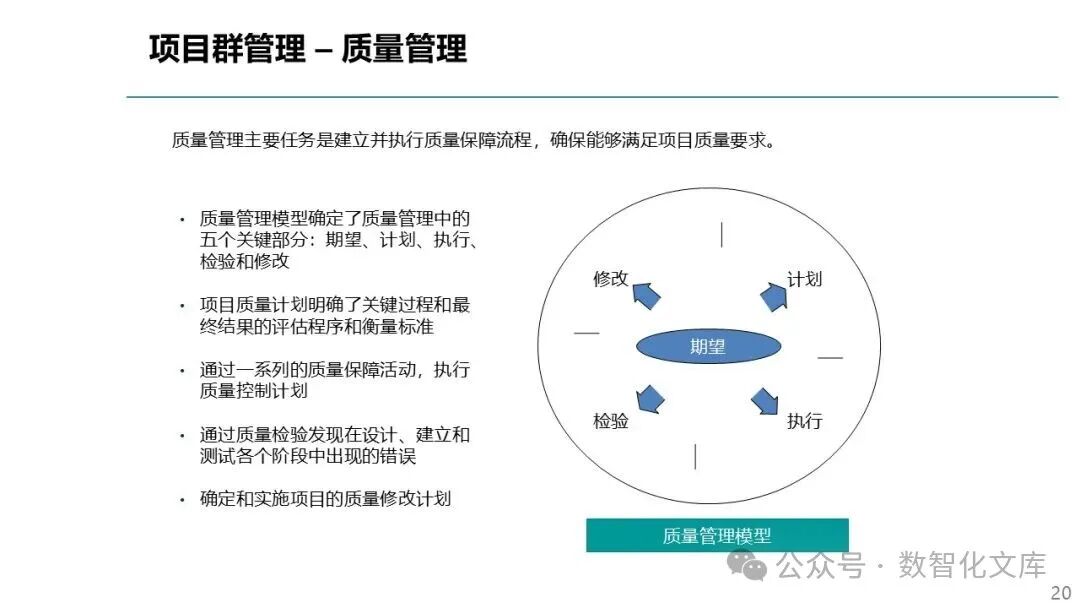

| 质量管理 |
建立质量计划、执行CQMA审核、问题整改闭环 |

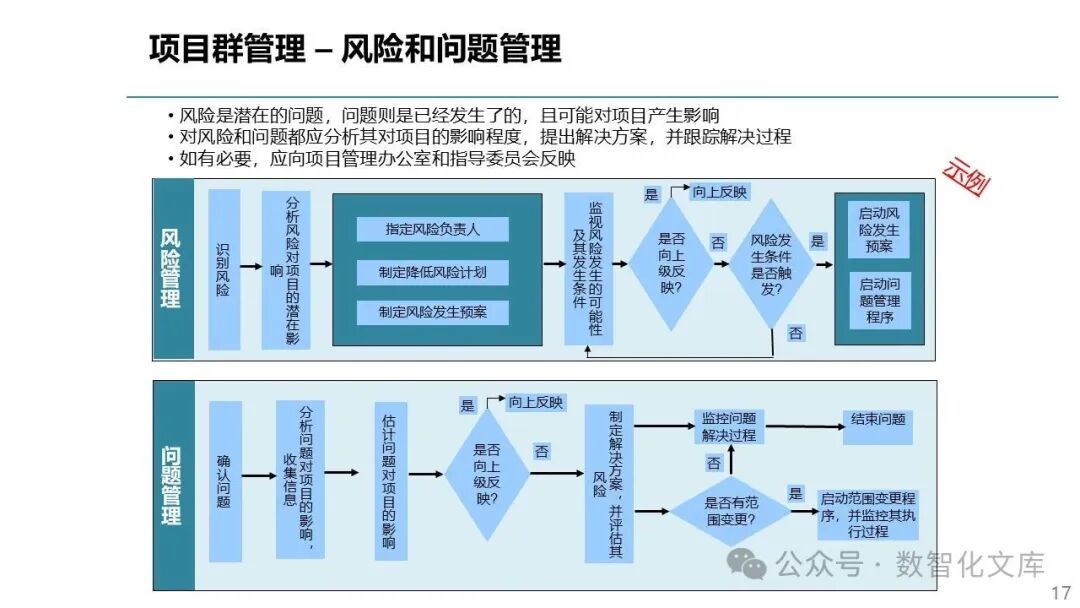

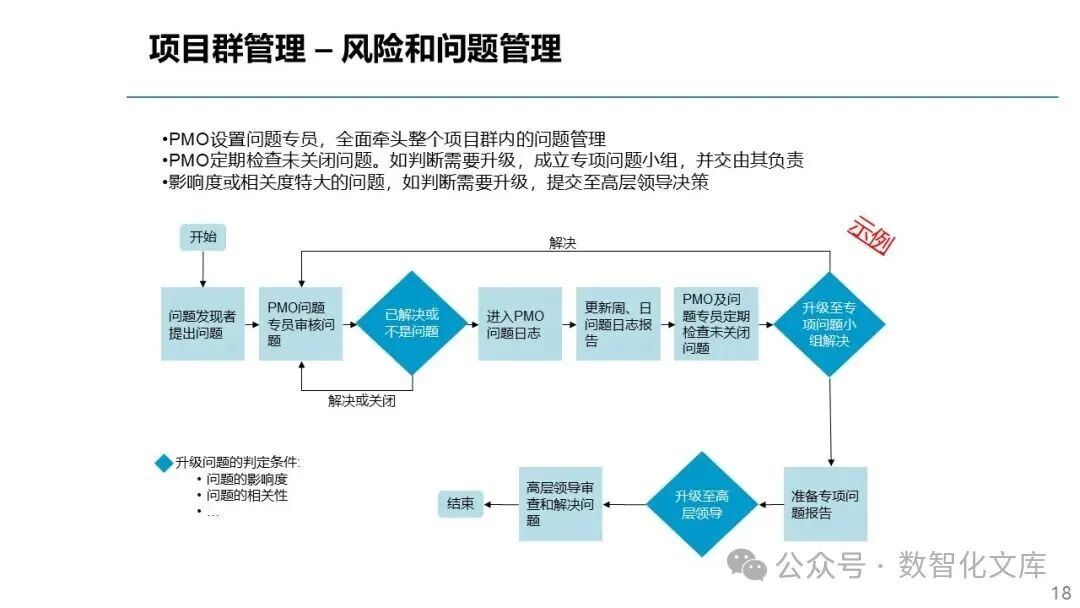

| 风险管理 |

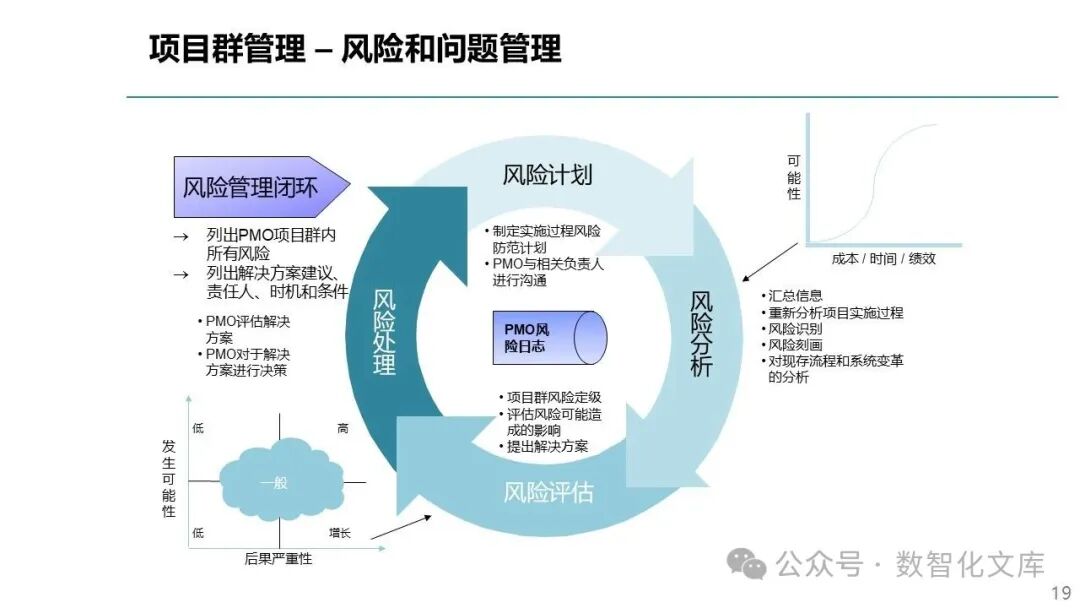

风险识别、评估、预案制定与监控 |
| 问题管理 |
问题登记、分级处理、升级机制、专项小组 |
| 财务管理 |
预算编制、费用控制、付款节点管理 |
| 变革管理 |
识别利益相关者、制定变革计划、培训与沟通 |
| 绩效与汇报管理 |
建立绩效指标、定期报告、状态分析、行动调整 |
四、PMO组织建议与人员配置
组织架构建议:
-
企业PMO管理办公室(甲方主导)
-
乙方PMO日常工作办(咨询方支持)
-
业务与变革管理组、综合事务管理组(职能支撑)
-
各项目团队(如供应链、精益运营、数字化工厂)
咨询顾问投入(示例):
-
核心顾问4人(石龙、张进、易春晖、李大威)
-
总投入:1025人天(搭建期65天 + 执行期960天)
五、PMO设计原则与实施保障
设计模型:PPT模型
-
Process(流程):标准化流程与模板
-
People(人员):明确职责与能力模型
-
Technology(技术):支撑工具与系统平台
实施保障:
-
风险识别与应对机制
-
持续改进机制
-
价值评估模型
-
运营管理模式
-
演进路线图(从搭建 → 执行 → 优化)
六、总结:PMO的价值体现
|
维度 |
价值体现 |
|---|---|
| 战略层面 |
项目群与企业战略一致,推动业务变革 |
| 管理层面 |
建立统一项目管理标准,提升治理水平 |
| 执行层面 |
实现资源优化、风险可控、进度可视、质量保障 |
| 组织层面 |
培养项目管理人才,沉淀组织过程资产 |
